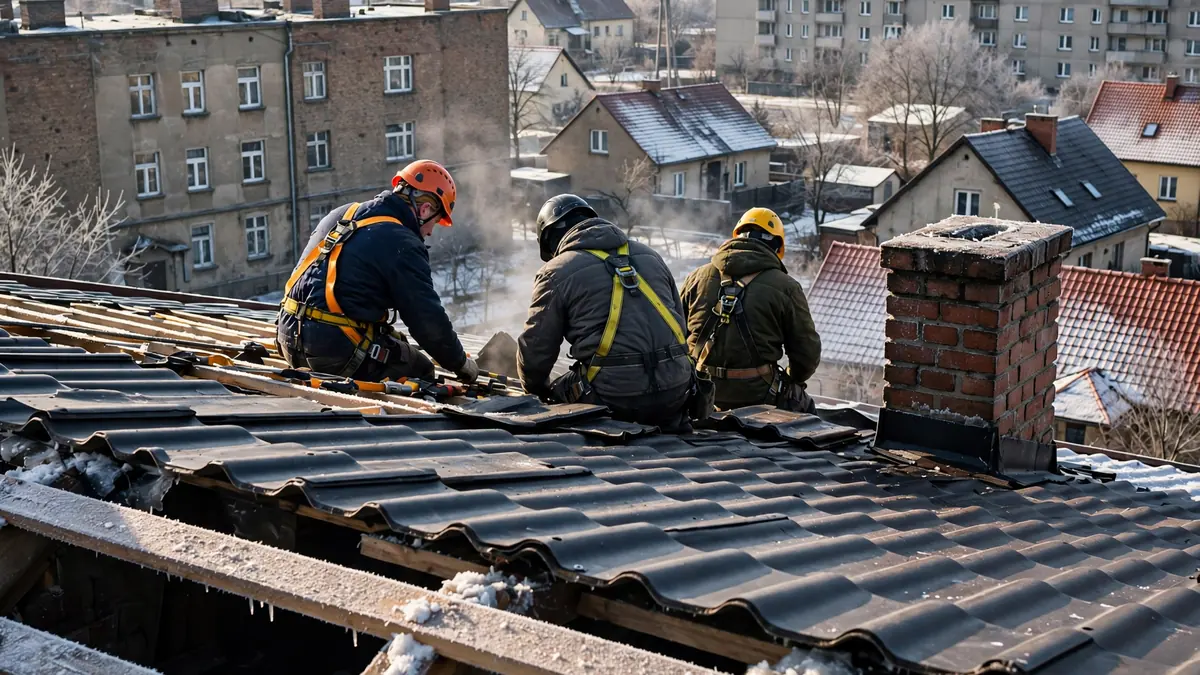

Zima nie zamyka sezonu dekarskiego, ale zmienia zasady. Ten sam dach, który latem zdejmujesz i kryjesz w tydzień, zimą wymaga lepszego planu, bo dzień jest krótki, a część materiałów na mrozie zachowuje się inaczej. Prognozę sprawdzamy wtedy codziennie. Wymiana dachu zimą ma sens przy części pokryć i części domów, a przy pozostałych lepiej poczekać do wiosny.
Czy można kłaść dach zimą?
Tak, większość pokryć spadzistych można kłaść zimą, pod warunkiem że dach jest suchy, bez śniegu i lodu, a temperatura mieści się w zaleceniach producenta materiału. O tym, czy prace ruszą danego dnia, decyduje pogoda, a nie kalendarz.
| Materiał | Czy zimą? | Na co uważać |
|---|---|---|
| Blachodachówka, blacha na rąbek | Tak, w suche dni | Przy mrozie blacha jest mniej plastyczna, gięcie obróbek robimy ostrożnie; na szronie i lodzie nie da się bezpiecznie chodzić |
| Membrana dachowa, łaty, kontrłaty | Tak | Taśmy klejące na zakładach i przy kominie wymagają suchego podłoża i mają minimalną temperaturę stosowania |
| Dachówka ceramiczna i betonowa | Tak, przy kryciu na sucho | Zaprawy cementowej (np. przy gąsiorach) nie stosuje się przy mrozie, dlatego kalenicę robimy na taśmach i spinkach |
| Papa termozgrzewalna | Ograniczenie | Większość pap zgrzewa się w temperaturze od ok. +5°C; papy do niskich temperatur według kart technicznych dopuszczają nawet ok. −10°C |
| Membrana EPDM klejona | Ograniczenie | Kleje kontaktowe mają minimalną temperaturę stosowania, zwykle dodatnią; montaż mechaniczny jest mniej wrażliwy |
| Membrana PVC zgrzewana gorącym powietrzem | Ograniczenie | Zgrzewanie w niskiej temperaturze wymaga doświadczenia i próbnych zgrzewów |
Ostatnie słowo ma zawsze karta techniczna konkretnego produktu. Jeśli wykonawca proponuje zgrzewanie zwykłej papy przy mrozie, zapytaj go, który producent na to pozwala. Takie zgrzewy wyglądają dobrze w grudniu, a wychodzą przy pierwszych upałach.
Jakie są ryzyka wymiany dachu zimą?
Największe ryzyko to odkryty dach, na który spadnie śnieg albo deszcz ze śniegiem. Zdjęte pokrycie, mokra więźba i ocieplenie to gorszy scenariusz niż dodatkowy tydzień czekania na pogodę.
Pozostałe zagrożenia:
- Krótki dzień. W grudniu w Łodzi jest jasno mniej niż 8 godzin. Ekipa zdejmuje tylko taki fragment pokrycia, który zdąży przykryć membraną przed zmrokiem.
- Szron i oblodzenie. Poranny szron na łatach i membranie opóźnia start prac, a chodzenie po oszronionej blasze jest niebezpieczne. Zimą prace zaczynają się później i kończą wcześniej.
- Wilgoć w więźbie. Mokrych krokwi nie zamyka się pod nowym pokryciem. Jeśli drewno jest mokre, trzeba poczekać albo zostawić dach tylko na membranie.
- Skropliny pod membraną w ogrzewanym domu, gdy dach stoi długo bez pokrycia, a z poddasza ucieka ciepłe powietrze.
Dlatego zimą pracujemy etapami: zdejmujemy pokrycie z jednej połaci, od razu kładziemy membranę i łaty, a na noc i na zapowiadane opady przykrywamy wszystko plandekami. Dach nigdy nie zostaje na noc odkryty.
Jak przygotować dom do wymiany dachu zimą?
Przed zimową wymianą dachu opróżnij strych lub poddasze nieużytkowe i przykryj folią to, czego nie da się wynieść. Przy zdejmowaniu starego pokrycia sypie się kurz, a czasem drobny gruz. Zostaw ekipie dojazd i miejsce na kontener oraz materiał, odśnieżone i posypane piaskiem. Obniż też temperaturę w pokojach na poddaszu na dni, gdy połać stoi tylko na membranie. Mniej ciepłego powietrza pod dachem to mniej skroplin. Na koniec ustal z wykonawcą, kto i jak szybko przyjedzie, jeśli w nocy wiatr poruszy plandeki.
Czy zimą wychodzi taniej?
Częściej zyskujesz na terminie niż na cenie. Wiosną i latem dobre ekipy mają kalendarz zajęty na wiele tygodni naprzód, a zimą łatwiej znaleźć wolny termin i spokojnie porównać oferty.
Co realnie daje zima:
- termin: na wymianę dachu czeka się u nas zwykle 2–6 tygodni od kosztorysu, zimą bliżej dolnej granicy;
- czas na decyzję: zimowe oględziny i kosztorys pozwalają zarezerwować wiosenny termin i zamówić materiał bez pośpiechu;
- ceny materiałów: część hurtowni wprowadza zimą promocje, ale to zależy od producenta i roku, nie licz na to z góry.
Ceny robocizny i materiałów znajdziesz w poradniku ile kosztuje wymiana dachu w 2026. Dla przykładu: dach 120 m² z blachodachówki to cała inwestycja rzędu 23 000–36 000 zł, niezależnie od pory roku.
Ile trwa wymiana dachu?
Wymiana dachu domu jednorodzinnego trwa zwykle od 3 do 10 dni roboczych, zależnie od powierzchni, kształtu dachu i rodzaju pokrycia. To typowe czasy przy dobrej pogodzie, nie obietnica: zimą dolicz dni, w które pogoda nie pozwoli pracować.
| Powierzchnia dachu | Dach prosty (dwuspadowy), blachodachówka | Dach z koszami, lukarnami lub dachówka |
|---|---|---|
| 80 m² | 3–4 dni robocze | 4–6 dni roboczych |
| 120 m² | 5–6 dni roboczych | 6–8 dni roboczych |
| 180 m² | 7–8 dni roboczych | 8–10 dni roboczych |
Do czasu wymiany dolicz:
- 1–2 dni, jeśli na dachu jest eternit (plus wcześniejsze zgłoszenie robót w urzędzie);
- 1–3 dni przy pełnym deskowaniu albo wymianie fragmentów więźby;
- dzień na rynny i obróbki, jeśli wymieniasz je przy okazji;
- dni przestoju na deszcz, śnieg i silny wiatr.
Na czas wymiany nie musisz się wyprowadzać. Dom jest cały czas pod przykryciem, a najgłośniejszy jest pierwszy dzień, gdy zdejmujemy stare pokrycie. Termin i harmonogram prac zapisujemy w kosztorysie, a prace przy wymianie pokrycia dachowego w Łodzi planujemy z zapasem na pogodę.
Awaryjne naprawy dachu zimą
Awaryjnie naprawiamy dachy przez całą zimę, bo przeciek nie poczeka do wiosny. Zerwane blachy po wichurze, wywiane gąsiory, przeciek przy kominie, oblodzona rynna, która wpycha wodę pod pokrycie: takie usterki zabezpieczamy od razu, a właściwą naprawę robimy w pierwszy suchy dzień.
Zimą wzywacie nas najczęściej do:
- zabezpieczenia przecieku plandeką lub folią (300–700 zł za zlecenie);
- przybicia zerwanych blach i obróbek po wichurze (400–1200 zł);
- uszczelnienia styku komina z dachem, gdy pozwala na to temperatura;
- usunięcia lodu z koszy i rynien, które blokują spływ wody.
Jeśli woda kapie już do domu, zadzwoń na pogotowie dekarskie w Łodzi. Pilny wyjazd tego samego dnia kosztuje 100–200 zł dopłaty.
Najczęstsze pytania
Kiedy najlepiej wymieniać dach?
Najwygodniej późną wiosną i wczesną jesienią: dzień jest długi, a temperatura sprzyja wszystkim materiałom. Zima sprawdza się przy blachodachówce i blasze, jeśli zależy ci na szybkim terminie. Papę i membrany klejone lepiej planować na okres od kwietnia do października.
Co się dzieje, gdy w trakcie wymiany spadnie śnieg?
Prace stoją, a dach zostaje przykryty membraną i plandekami. Dlatego zimą zdejmujemy pokrycie tylko z takiego fragmentu, który zdążymy zamknąć tego samego dnia. Po opadzie odśnieżamy połać i wracamy do pracy, gdy łaty i membrana są suche.
Czy przy mrozie można przykręcać blachodachówkę?
Tak, samo przykręcanie arkuszy wkrętami z uszczelką jest możliwe przy mrozie. Ostrożności wymaga cięcie i gięcie obróbek oraz praca na szronie. Część producentów podaje w instrukcjach zalecenia dotyczące temperatury montażu, dlatego sprawdzamy je dla konkretnej blachy.
Czy wymianę dachu można rozpocząć zimą, a skończyć wiosną?
Można, ale tylko wtedy, gdy dach na zimę zostaje szczelnie zamknięty, np. nowa membrana z łatami i kontrłatami pod dobrze zamocowaną plandeką albo już położone pokrycie bez obróbek. Zostawianie dachu na samej membranie na kilka miesięcy jest ryzykowne, bo większość membran ma ograniczoną odporność na promieniowanie UV.
